Những tuyến đường liên thôn đang từng ngày làm đổi thay diện mạo của các địa phương, tạo thuận lợi cho người dân đi lại, kết nối các khu dân cư, góp phần thúc đẩy phát triển kinh tế - xã hội. Tuy nhiên, dự án đường liên thôn Nghi Lộc - Vĩnh Hạ (xã Vân Đình, TP Hà Nội) đang bộc lộ một số vấn đề đáng lưu tâm trong quá trình xây dựng.

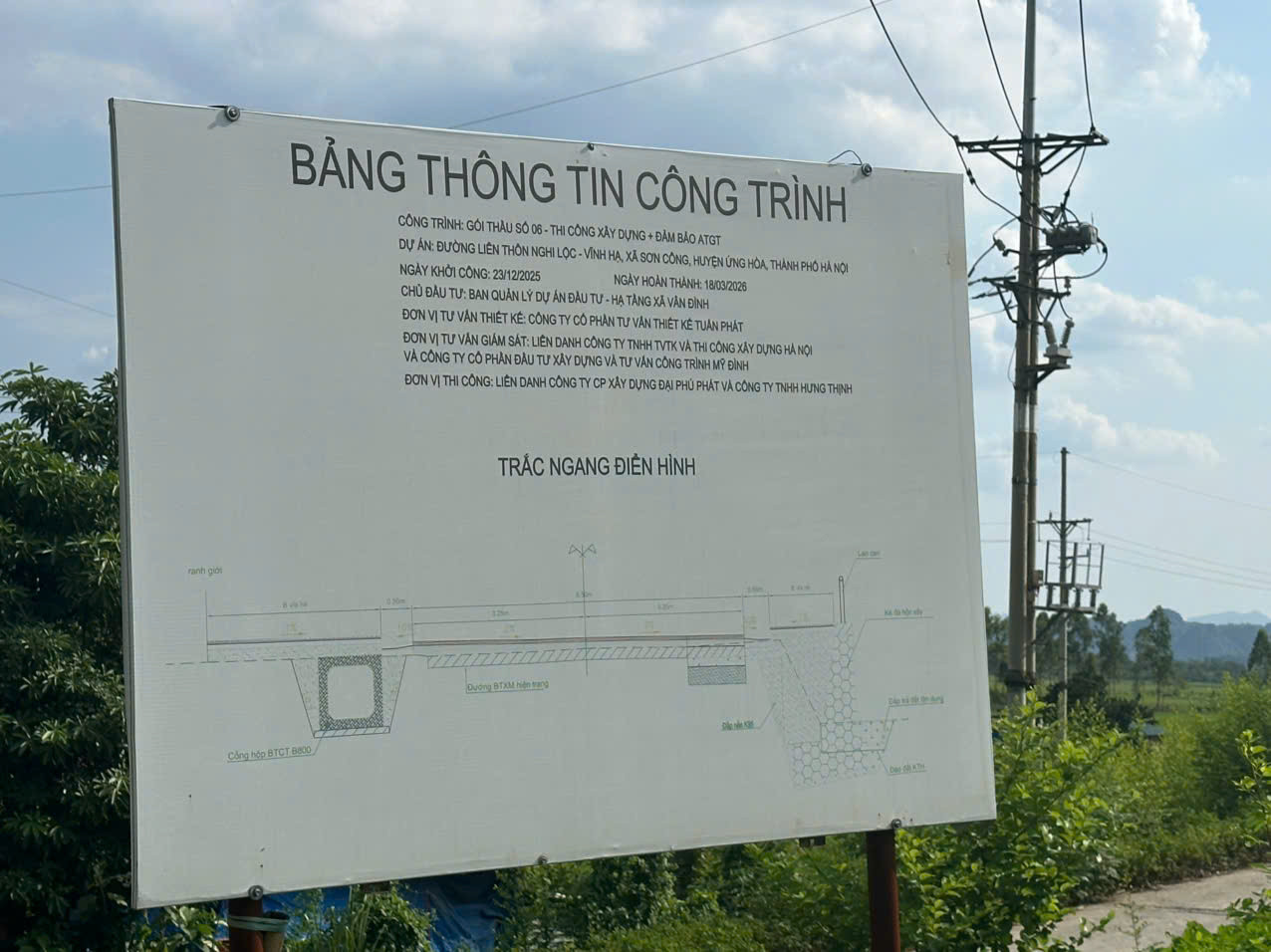

Ngày 17/12/2025, Ban quản lý dự án đầu tư – hạ tầng xã Vân Đình do ông Phùng Khắc Trung, Giám đốc Ban ký phê duyệt kết quả lựa chọn nhà thầu gói thầu gói thầu số 06: Thi công xây dựng + đảm bảo ATGT thuộc Dự án đường liên thôn Nghi Lộc - Vĩnh Hạ, xã Sơn Công, huyện Ứng Hòa (cũ), Thành phố Hà Nội. Đơn vị trúng thầu: Liên danh Công ty Cổ phần Xây dựng Đại Phú Phát và Công ty TNHH Thịnh Hưng, giá trúng thầu: 50.041.440.000 đồng. Thời gian thực hiện: 450 ngày. Tại gói thầu này Liên danh Công ty Cổ phần Đầu tư Xây dựng và Thương mại TH 372 và Công ty Cổ phần Xây dựng Đầu tư và Thương mại 668 trượt thầu vì không đáp ứng được yêu cầu về kỹ thuật.
Ghi nhận của PV chiều 06/9/2026, tại dự án đường liên thôn Nghi Lộc – Vĩnh Hạ cho thấy một số biểu hiện đặt ra yêu cầu cần kiểm tra, làm rõ trước khi nghiệm thu.
Tại một số điểm trên tuyến công trình đang thi công xuất hiện các ụ đất nằm ngay ở vị trí theo thiết kế là dùng để đắp đất. Trong các ụ đất này có lẫn cả gạch, đá.
Trên tuyến đoạn phía trước đình thôn Nghi Lộc, xuất hiện những đống vật liệu lẫn khá nhiều gạch, đá... Không rõ những vật liệu này được tập kết tại đây với lý do và mục đích gì?

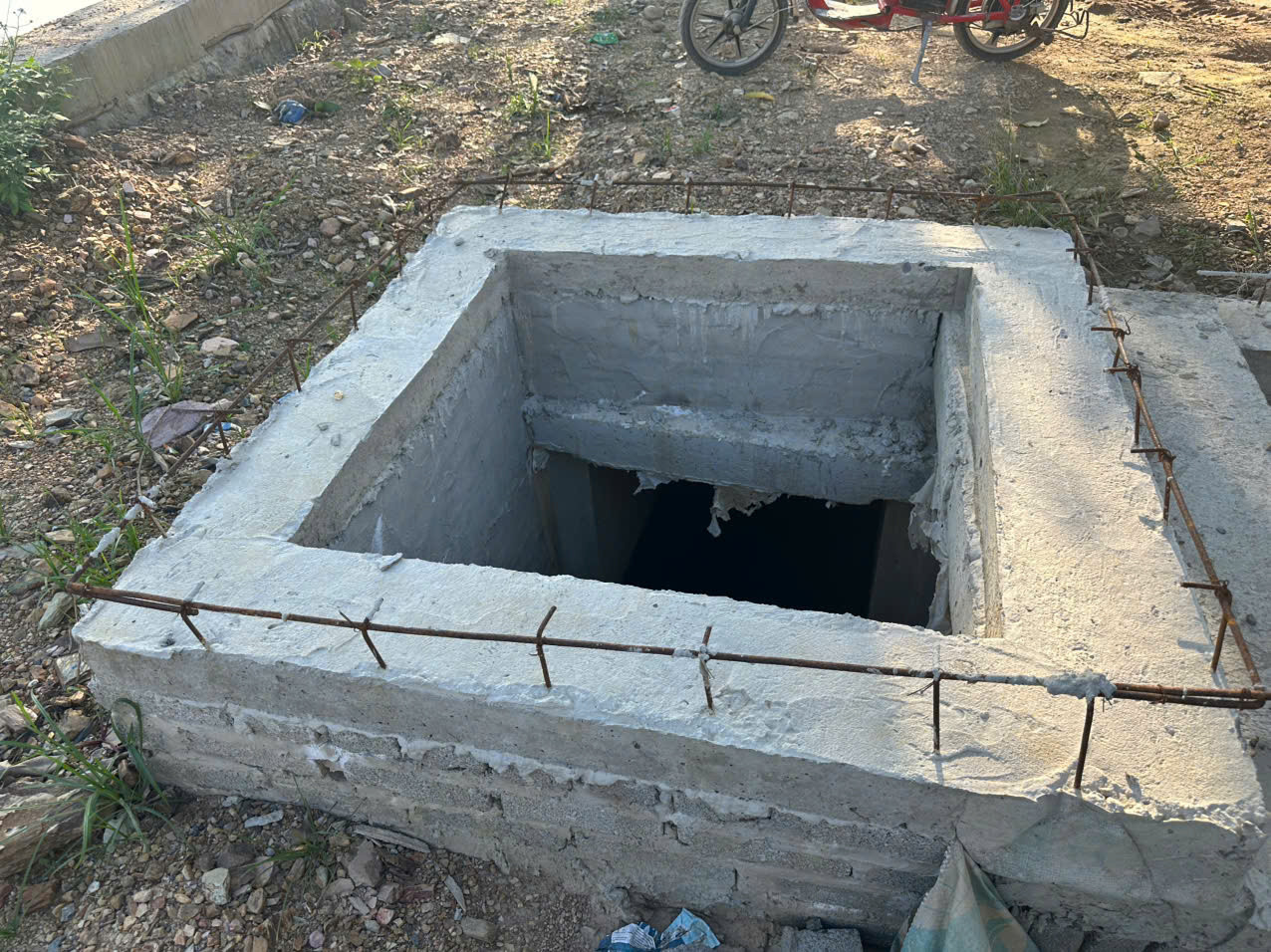

Tại thôn Nghi Lộc, một số hố ga đã được thi công. Trong đó, bề mặt bê tông thi công thiếu sự đồng đều, có những điểm lớp bê tông bị khuyết.

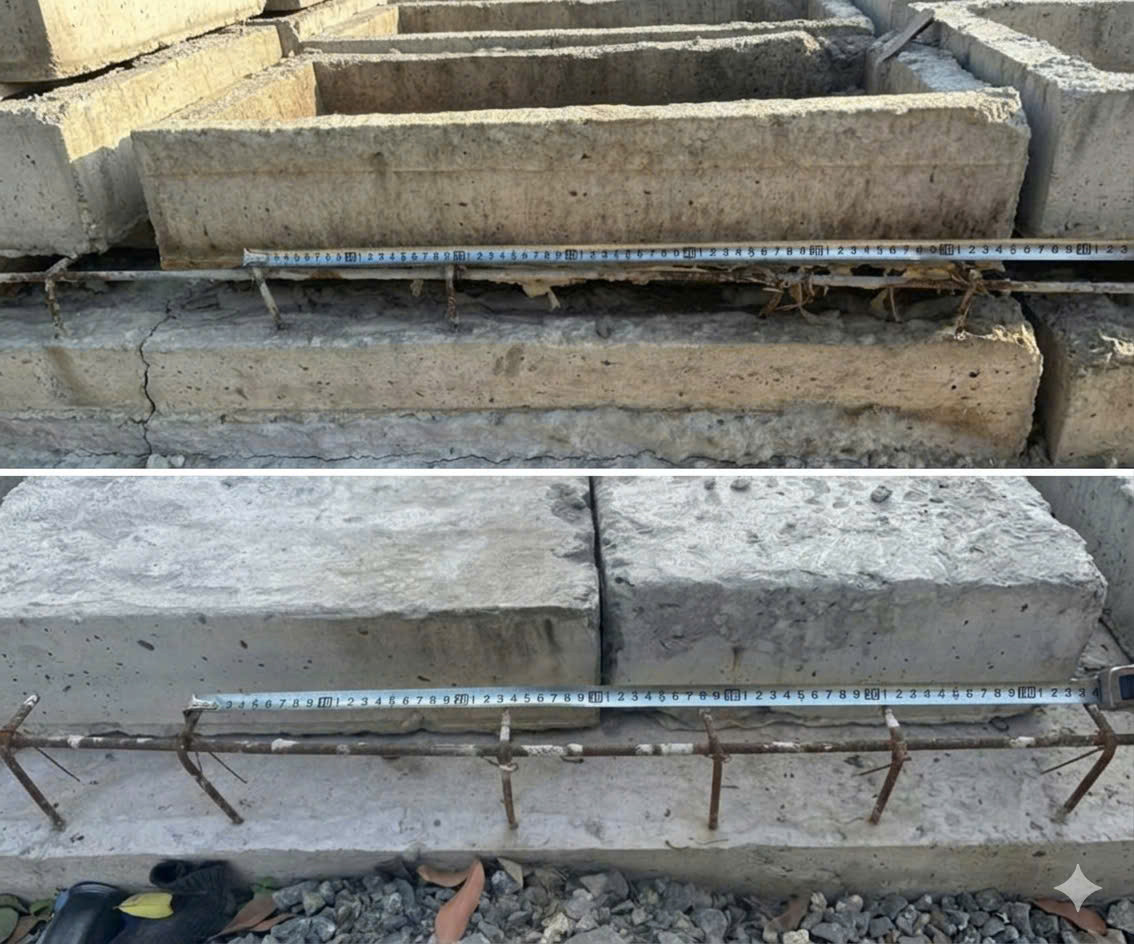

Đáng chú ý là khoảng cách giữa các thanh cốt thép tại một số hố ga có sự chênh lệch rõ rệt. Theo đo đạc của PV tại hiện trường, có hố ga vị trí các thanh cốt thép là 23cm, vị trí khác lại có khoảng cách các thanh cốt thép là 14cm; có hố gia vị trí các thanh cốt thép là 19 cm, ở vị trí khác khoảng cách các thanh cốt thép là 26cm.

Không chỉ vậy, vị trí đặt các thanh cốt thép đỉnh hố ga cũng không thẳng hàng, có thanh nằm ở mép cốt bê tông có thanh nằm ở giữa cốt bê tông.
Thực tế này đặt ra những vấn đề cần làm rõ, hồ sơ thiết kế quy định khoảng cách cốt thép và vị trí đặt các thanh cốt thép như thế nào? Việc bố trí khoảng cách và vị trí thanh cốt thép tại hiện trường ghi nhận có đảm bảo yêu cầu kỹ thuật?
Công trình đang thi công nằm trong khu dân cư thôn Nghi Lộc, có lượng người và phương tiện qua lại rất đông. Tuy nhiên, tại các vị trí nhà thầu đang thi công, trơ những rãnh nước nằm sát ngay đường dân sinh nhưng không được che chắn cẩn thận. Tại nhiều điểm trên tuyến đường không được bố trí rào chắn, nhân công phân luồng giao thông... khiến cho dự án này tiềm ẩn nhiều nguy cơ mất an toàn giao thông. Đáng chú ý, tại gói thầu này có hạng mục công việc về đảm bảo an toàn giao thông với các chi phí cụ thể về: Nhân công phân luồng giao thông, thanh barie, cọc tiêu...
Được biết, Công ty Cổ phần Xây dựng Đại Phú Phát, mã số thuế 0106504381, địa chỉ: Thôn Giang Triều, Xã Ứng Hòa, TP Hà Nội do Trịnh Ngọc Hương làm người đại diện theo pháp luật. Ngoài gói thầu kể trên, doanh nghiệp này còn đang thực hiện một số dự án đầu tư công khác trên địa bàn huyện Ứng Hòa cũ. Ví dụ như: Gói thầu số 07: Thi công xây dựng thuộc dự án Kiên cố hóa Kênh Bà Vi; Kênh Mảng Lấp; Kênh Hóp Dưới thôn Viên Đình xã Đông Lỗ, huyện Ứng Hòa (cũ) do UBND xã Ứng Hòa làm chủ đầu tư; Gói thầu thi công xây dựng + đảm bảo ATGT thuộc dự án đường giao thông liên xã Đồng Tân đi Hoà Lâm, huyện Ứng Hoà (cũ) do UBND xã Ứng Hòa làm chủ đầu tư; Gói thầu số 11: Thi công xây dựng + đảm bảo ATGT thuộc dự án Nâng cấp, mở rộng đường giao thông liên xã Vạn Thái - Hoà Nam, huyện Ứng Hoà, thành phố Hà Nội do UBND xã Hòa Xá làm chủ đầu tư...
Công ty TNHH Hưng Thịnh, mã số thuế 0500399625, địa chỉ: Thôn Giang Triều, xã Ứng Hòa, Tp. Hà Nội do ông Đào Duy Thịnh là người đại diện theo pháp luật. Ngoài gói thầu kể trên, doanh nghiệp này còn đang thực hiện một số dự án đầu tư công khác trên địa bàn huyện Ứng Hòa cũ. Ví dụ như: Gói thầu: Thi công xây dựng thuộc dự án Đường giao thông kết hợp cứng hóa kênh mương từ đường Cần Thơ - Xuân Quang đến đường trục sau làng thôn Hậu Xá, xã Vân Đình do Ban quản lý dự án đầu tư – hạ tầng xã Vân Đình làm chủ đầu tư; Gói thầu số 12: Thi công xây dựng + đảm bảo an toàn giao thông thuộc dự án Đường liên xã Đại Hùng đi Đại Cường, Đội Bình, huyện Ứng Hòa (cũ)...
Báo Công lý đang liên hệ làm việc với chủ đầu tư và các bên có liên quan để làm rõ vấn đề này và tiếp tục thông tin đến bạn đọc.
